Aby učinil výrobu na místě v Ludwigshafenu ekologičtější, plánuje chemický koncern BASF výstavbu velkého solárního parku. Avšak odpovědný provozovatel sítě v současnosti nemůže projekt schválit, protože chybí nezbytná síťová infrastruktura. To je také jeden z hlavních důvodů, proč zatím bylo možné realizovat pouze několik bateriových parků.

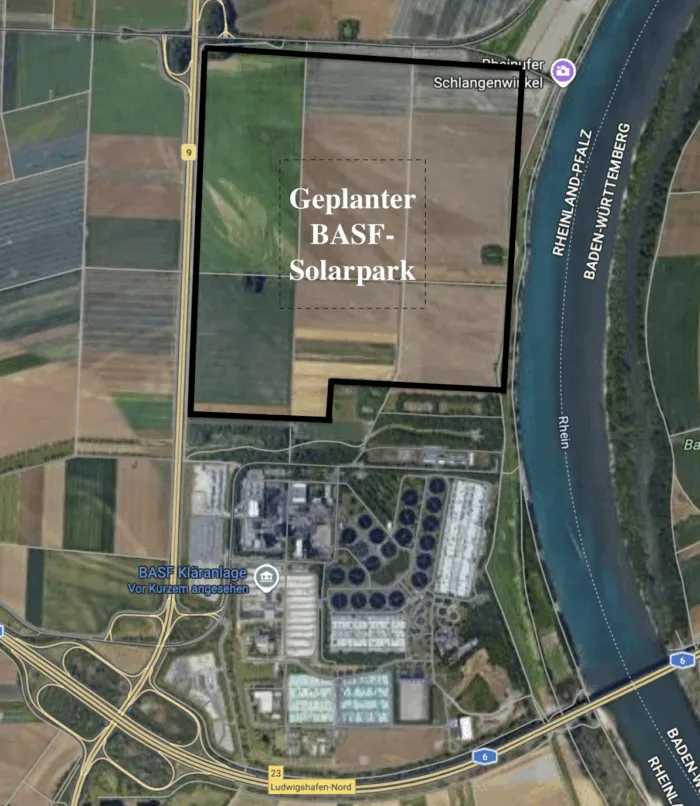

Chemický koncern BASF plánuje výstavbu solárního parku o rozloze až 120 hektarů u svého hlavního sídla v rheinland-pfalzském Ludwigshafenu. Cílem je poskytovat zelenou energii pro region a zároveň zlepšit CO₂ bilanci svých závodů.
Solární park by měl dosáhnout instalovaného výkonu až 130 megawattů (MW). Podle údajů společnosti by tato zařízení mohla ročně vyprodukovat přibližně 140 gigawatthodin (GWh) elektřiny.

Aby pokryla rostoucí poptávku po „zelené energii“, BASF investuje do vlastních zařízení pro obnovitelné energie a uzavírá smlouvy s externími partnery, včetně účasti na offshore větrných farmách.
Solární projekt v zásadě zapadá do rámce energetické transformace rozvoje obnovitelných zdrojů. Jen v roce 2025 byla v Německu uvedena do provozu nová fotovoltaická zařízení o celkovém výkonu přibližně 17 GW.
BASF však dostala červenou. Provozovatel sítě, Pfalzwerke Netze AG, její solární projekt zamítl. Podle energetické společnosti by připojení takto velkého zařízení do stávajících síťových struktur „nebylo realizovatelné“. K tomu by bylo potřeba „masivní rozšíření sítě“. Jinými slovy: při slunečném počasí by solární park dodával do okolní síťové infrastruktury tolik energie, že by mohla zkolabovat.
Při intenzivním slunečním záření by produkce výrazně překročila potřebu regionu. Podle Pfalzwerke by přebytečná energie musela být odvedena přes vysoké nebo velmi vysoké napětí, což by zvýšilo riziko problémů v síti, protože by bylo nutné vyrovnávat přebytečnou energii i v dalších regionech Německa.
I přes tyto technické překážky chce BASF projekt solární elektrárny stále realizovat. V jaké velikosti a s jakým zpožděním to bude možné, zatím není jasné.
BMWE: Rozšíření sítě je „nezbytně nutné“
I Spolkové ministerstvo hospodářství (BMWE) již na podzim minulého roku upozornilo na nedostatky sítě, když označilo rozšíření sítě pro přenos a distribuci elektřiny za „nezbytně nutné“ opatření pro energetickou transformaci.
V posledních letech docházelo k opakovaným zpožděním. Rozšíření sítě neprobíhá vždy podle plánu. Nicméně instituce, které připravily monitoringovou zprávu pro BMWE, očekávají do roku 2030 výrazný pokrok.
Náklady na plán rozvoje sítě provozovatelů přenosových sítí již vzrostly na přibližně 440 miliard eur (cca 10,7 bilionu Kč) – pouze v oblasti přenosové sítě. K tomu se přidávají další náklady na distribuční sítě, které činí výrazně přes 235 miliard eur (cca 5,7 bilionu Kč) do roku 2045.
Vzhledem k tomu, že až 25 procent úrovní nízkého a středního napětí nebylo v dosavadních plánech rozšíření zohledněno, předpokládá se ještě další růst nákladů.
Studie vypracovaná v loňském roce na zakázku Německé průmyslové a obchodní komory (DIHK) odhadla pro tento sektor do roku 2049 náklady ve výši 1,2 bilionu eur (cca 29 bilionů Kč). Celkové náklady na energetickou transformaci by tak mohly dosáhnout až 5,4 bilionu eur (cca 131,4 bilionu Kč).
Úložné systémy energie čelí stejnému problému
Jak již bylo zmíněno, četné fotovoltaické elektrárny v Německu během dne vyrábějí výrazně více elektřiny, než je možné ihned spotřebovat. Tento přebytek musí provozovatelé sítí buď odvést, nebo omezit. Tento nadbytek vede stále častěji k záporným cenám na burze elektřiny.
Jedním z často zmiňovaných řešení a požadavků je rychlejší rozvoj bateriových parků, které by mohly přijímat dočasné přebytky elektřiny. Ve večerních hodinách, kdy německé elektrárny často vyrábějí příliš málo elektřiny, by mohly systémy uložené energie vracet přebytečnou energii do sítě. Tím by mohly harmonizovat a stabilizovat elektrické sítě.
Baterie však čelí stejnému problému jako plánovaný velký solární park BASF. Kvůli chybějícím kapacitám sítě nemohou energetické společnosti na mnoha místech realizovat nové projekty skladování energie. To vede k výraznému zpoždění při připojování, kdy čekací doby pro žadatele jsou dlouhé. Energetická společnost Westenergie v tomto kontextu hovoří o čekacích lhůtách až deseti let.

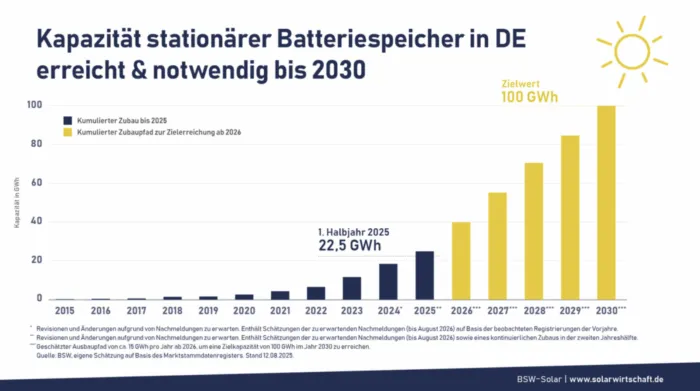

Německý Svaz solární ekonomiky (Bundesverband Solarwirtschaft) požaduje závazný cíl rozšíření o 100 gigawatthodin (GWh) do roku 2030. V současnosti činí celková kapacita úložišť v Německu 28,1 GWh a skladovací výkon je 18,4 gigawattů (GW).

Německá vláda sice nezpomaluje rozvoj úložišť energie, ale v současnosti nemá jasnou strategii pro jejich rozvoj. Na rozdíl od fotovoltaiky a větrné energie úložiště energie nečerpají státní podporu. Projekty baterií se tak vyvíjejí samostatně a podle tržních podmínek. Bateriový park se může za příznivých podmínek finančně amortizovat už během několika let.
